公共建築の改修工事は、新築工事とは異なり、既存の建物や稼働中の執務環境、さらには第三者の安全確保といった極めてデリケートな制約の中で施工が進められます。

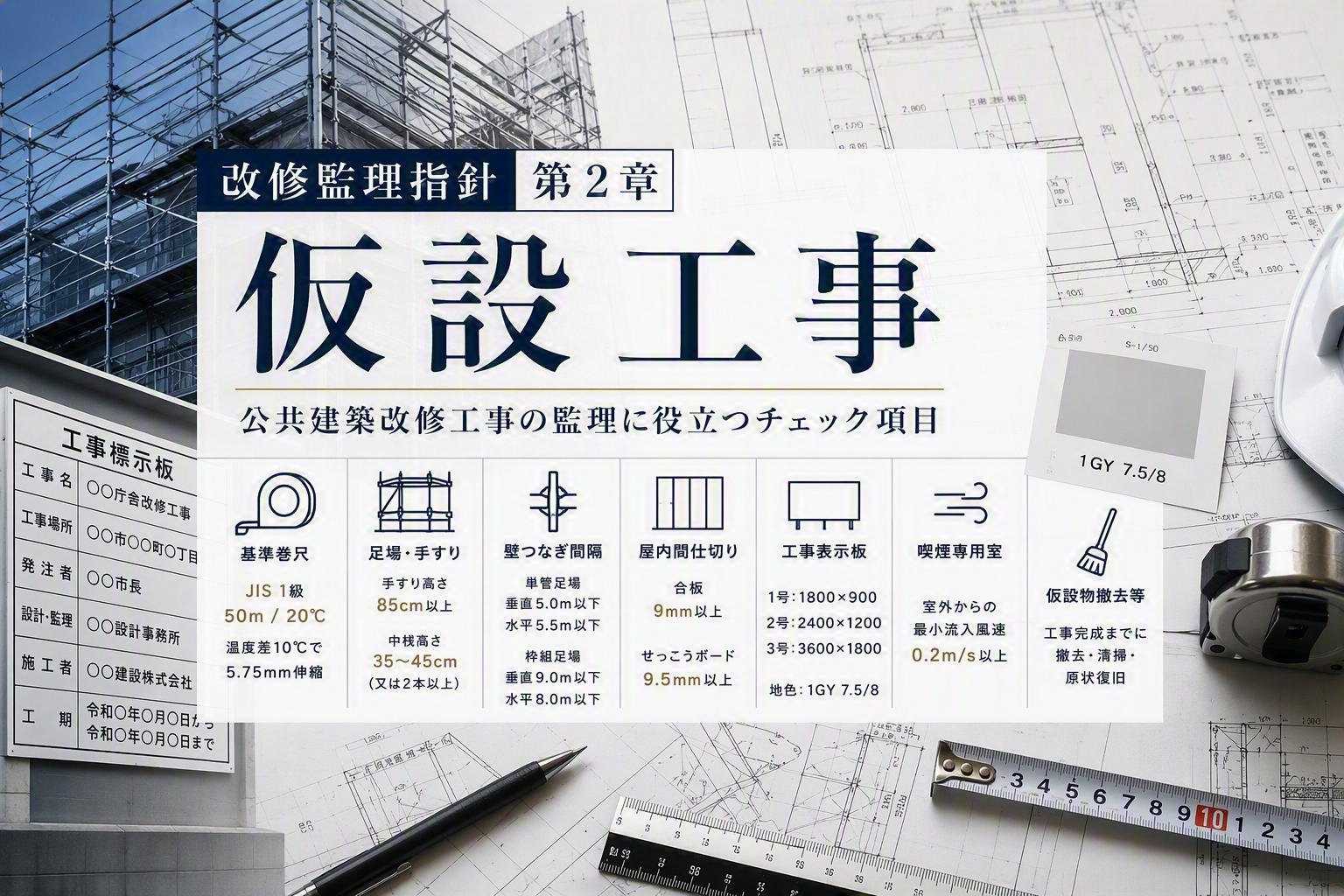

改修監理指針 第2章 仮設工事
本記事では、最新の**令和7年版「建築改修工事監理指針」および「公共建築改修工事標準仕様書」**に基づき、現場管理の成否を分ける「第2章 仮設工事」の確定数値を網羅し、スペシャリストとしての実務ノウハウを交えて徹底解説します。
1節 共通事項
経年仮設機材の管理指針の策定日及び通知番号
・管理指針の基準:平成8年4月11日労働省基発第223号の2 (改修監理指針 2.1.2(2))
改修工事で使用される仮設資材は、現場での組立・解体や保管、運搬が繰り返されるため、経年劣化による倒壊や墜落といった重大災害のリスクが常に付きまといます。それゆえに、現場代理人は、搬入される仮設機材がこの「基発第223号の2」に示された管理基準をクリアしていることを事前に確認しなければなりません。実務においては、仮設機材の「選別」「整備」「修理」が適切に行われているかを証明する「経年仮設機材認定証」などの書面(数値データ)を搬入時に必ず検収し、安全性を客観的に担保することが、元請としてのコンプライアンス管理における最優先事項となります。
2節 足場等
遣方や足場等の墨出し・計測検査に用いる基準巻尺の精度
・基準巻尺の精度:JIS B 7512(鋼製巻尺)の1級(標準仕様書 2.2.3(4) / 改修標準仕様書 1.8.2関連 / 改修監理指針 2.2.3(2)関連)
改修部分の正確な位置出しや、既存躯体との取り合いを計測する際、使用する計測器具の精度が合否を決定づけます。したがって、安価なコンベックスの使用を避け、必ず「JIS 1級」の鋼製巻尺を現場に常備させてください。これをおざなりにすると、元請と下請、あるいは受発注者間での実測数値にわずかなズレが生じ、サッシや建具などの高価なオーダー品が現場で物理的にはまらないという、致命的な手戻り事故を引き起こす原因となります。
基準巻尺(鋼製巻尺)の標準温度
・標準温度:20℃(改修監理指針 2.2.3(2)関連)
基準巻尺の長さ(伸縮の基準値)
・巻尺の基準長:50m(改修監理指針 2.2.3(2)関連)
標準温度からの温度差(伸縮の基準値)
・計測時の温度差:10℃(改修監理指針 2.2.3(2)関連)
温度差によって生じる巻尺の伸縮数値
・巻尺の伸縮量:5.75mm(改修監理指針 2.2.3(2)関連)
鋼製の巻尺は温度変化によって物理的に伸縮するため、外構の境界明示や外壁改修の長尺計測では、上記の「50mあたり10℃の温度差で5.75mm伸縮する」という物理特性を頭に入れておく必要があります。それゆえに、特に直射日光の当たる夏場(35℃超)や凍える冬場(氷点下)においては、朝一の一定時間帯に計測を行うなどの配慮を徹底してください。これにより、目地割りや足場設置の基準となる逃げ墨の数値をミリ単位で安定させることが可能となり、竣工時の仕上がり精度を飛躍的に高めることができます。
手すり先行工法等における手すりの設置高さ
・手すりの高さ:85cm以上(標準仕様書 2.2.4(2) / 改修監理指針 2.2.4(4)(ア)関連)
手すり先行工法等における中桟の設置高さ範囲
・中桟の高さ:35cm以上 45cm以下(又は中桟を2本以上設置) (標準仕様書 2.2.4(2) / 改修監理指針 2.2.4(4)(ア)関連)
改修工事における外部足場の設置では、作業員の墜落災害を防止するため、厚生労働省のガイドラインに基づく「手すり先行工法」の導入が基本となります。したがって、手すり高さ「85cm以上」および中桟「35cm〜45cm(又は2本以上)」という物理寸法を、足場の組み立て完了時に検尺ロッドを用いて全数近く自主検査してください。さらに、足場の作業床に隙間やガタツキがないかをチェックすると同時に、これらの安全寸法が常に維持されているかを毎日の作業前点検で数値記録することが、労働基準監督署による現場パトロールへの最もスマートな備えとなります。
単管足場における壁つなぎの垂直方向の設置間隔
・垂直方向の間隔:5.0m以下(労働安全衛生規則第570条 / 改修監理指針 2.2.4(4)関連)
単管足場における壁つなぎの水平方向の設置間隔
・水平方向の間隔:5.5m以下(労働安全衛生規則第570条 / 改修監理指針 2.2.4(4)関連)
枠組足場における壁つなぎの垂直方向の設置間隔
・垂直方向の間隔:9.0m以下(労働安全衛生規則第570条 / 改修監理指針 2.2.4(4)関連)
枠組足場における壁つなぎの水平方向の設置間隔
・水平方向の間隔:8.0m以下(労働安全衛生規則第570条 / 改修監理指針 2.2.4(4)関連)
外部足場の「壁つなぎ」の間隔は、台風時の強風による足場の倒壊を防ぐための法的な絶対数値です。しかしながら、改修工事においては、壁つなぎを設置するために既存のコンクリート壁や外壁にアンカーを打設せねばならず、施工完了後にそのアンカー跡を補修する手間が発生します。それゆえに、現場代理人は、これら規定数値(単管:5.0m/5.5m、枠組:9.0m/8.0m)を満たす最小限の壁つなぎ割付け計画を事前に施工図へプロットし、解体後の外壁補修仕様(エポキシ樹脂注入など)まで含めて監督職員と段階確認を行っておくことが、引き渡し時の外観美を損なわないためのプロの段取りです。
3節 養生
屋内仮設間仕切りに用いる合板の最小厚さ
・合板の厚さ:9mm(改修標準仕様書 2.3.2(1))
屋内仮設間仕切りに用いるせっこうボードの最小厚さ
・せっこうボードの厚さ:9.5mm(改修標準仕様書 2.3.2(1))
建物を使用しながら行う「居ながら改修」において、工事エリアと執務エリアを物理的に遮断する仮設間仕切りの施工は、クレーム防止の要です。特記がない場合、間仕切りに用いる合板は「9mm以上」、せっこうボードは「9.5mm以上」を確保することが定められています。実務ノウハウとして、単なる物理的な目隠しとしてではなく、騒音の発生する解体作業が隣接する場合は「A種(両面貼り+グラスウール充填)」、一般的な内装改修であれば「B種(片面貼り)」といった仕様の使い分けを、必要とされる「遮音性能の数値(dB)」から逆算して適正に管理・提案することが、施設利用者との良好な関係を維持する最大のポイントとなります。
4節 仮設物
工事表示板(1号)の標準寸法
・幅:1,800mm(180cm)、高さ:900mm(90cm) (改修標準仕様書 2.4.2関連 / 特記仕様書)
工事現場の適切な場所に設ける表示板(工事看板)は、その設置スペースや視認性に応じてサイズが細かく指定されています。標準寸法であるこの「1号」サイズは、比較的小規模な改修現場や、敷地内のスペースが限定されているアプローチ部分に設置する際に最適です。実務においては、単に寸法を合わせるだけでなく、風圧に耐えるよう控え木やアンカーでの強固な固定状況を事前に数値(風速計算や固定荷重)で担保しておくことが、近隣トラブルや転倒事故を防ぐための基本となります。
工事表示板(2号)の標準寸法
・幅:2,400mm(240cm)、高さ:1,200mm(120cm)(改修標準仕様書 2.4.2関連 / 特記仕様書)
中規模クラスの公共建築改修工事において、最も採用実績が多いのがこの「2号」サイズの表示板です。それゆえに、通行人や周辺住民からの視認性も高く、適切な情報提供(工事名称、発注者、施工者等)を行うために欠かせないサイズと言えます。現場代理人は、表示板の製作段階でこの数値をレイアウト図に反映させ、あらかじめ監督職員に文字の大きさや配置について協議・承諾を得ておくことが、手戻りをなくすためのスマートな段取りです。
工事表示板(3号)の標準寸法
・幅:3,600mm(360cm)、高さ:1,800mm(180cm) (改修標準仕様書 2.4.2関連 / 特記仕様書)
大規模な庁舎や病院などの改修工事で、道路境界や広い敷地の正面ゲートに掲示されるのが、最大寸法となるこの「3号」の表示板です。これほど巨大な仮設物になると、風圧に対する安全性が極めてシビアになるため、仕様書(2.4.2)の意図を汲んで構造設計に準じた強固な支持架台を設置しなければなりません。したがって、施工計画書の段階で、単にサイズを確定させるだけでなく、具体的な基礎ブロックの質量(kg)や固定金物の数値を計算書で実証し、監督職員に提出することが必須となります。
工事表示板の地色
・マンセル記号:1GY 7.5/8 (改修標準仕様書 2.4.2関連 / 特記仕様書)
官庁営繕工事において、工事表示板の地色は「1GY 7.5/8」という極めて具体的なカラーコードが指定されており、文字は黒色(角ゴシック)で表現することが原則となっています。これは、公共空間としての景観に配慮しつつ、必要な視認性を物理的な色彩数値で統一するためのルールです。現場代理人は、資材業者へ看板を製作依頼する際、このマンセル数値を正確に指定して発注し、納品時には色見本(カラーパレット)と照合して塗装状況を検収することが、引き渡し時の「やり直し」をゼロにする監理テクニックです。
屋内喫煙専用室における室外からの最小流入風速
・風速:0.2m/s(0.2メートル毎秒)以上(健康増進法施行令第1条の2 / 改修監理指針 2.4.2関連)
健康増進法および労働安全衛生法に基づき、改修現場の屋内(または作業員休憩所)に喫煙専用室を設置する場合、出入口において室外から室内へ流入する空気の気流(風速)を必ず「0.2m/s以上」確保しなければなりません。これは、たばこの煙が非喫煙エリアに流出するのを流体力学的な数値で完全にシャットアウトするための技術的基準です。それゆえに、現場代理人は、専用の風速計を用いてこの0.2m/s以上の数値を測定し、段階確認でのエビデンス(風速測定写真)として監督職員に提示する義務があります。
構内における作業員宿舎の設置制限
・設置制限:0箇所(構内に設けない)(改修標準仕様書 2.4.2(b) / 機械設備改修標準仕様書 2.3.2(b)等関連)
公共建築改修工事においては、防犯、防火、および衛生上の観点から、原則として作業員の宿舎を「構内に設けない(=設置制限:0)」ことが厳格に義務づけられています。これは、近隣住民のプライバシー確保や騒音防止を物理的に保証するための、公共工事における鉄則です。それゆえに、施工計画書を作成する際は、作業員の通勤手段や宿舎が必要な場合の構外確保の計画を盛り込むようにしてください。
5節 仮設物撤去等
仮設物の撤去・原状復旧期限
・完了期限:工事完成まで(引渡し前までに実施)(改修標準仕様書 2.5.1 / 機械設備改修標準仕様書 2.4.1)
工事用として仮設されたすべての足場、仮囲い、事務所、および養生材は、工事の完成時までに「すべて取り除き、撤去跡および付近の清掃、地ならし等を行い、原状に復旧する」と定められています。改修工事においては、既存の植栽や舗装などを一時的に解体・養生しているケースが多いため、この「工事完成までに原状復旧する」という期限は極めて重要です。したがって、現場代理人は、仮設物の撤去計画を工程表に正確に組み込み、引き渡し前の完了検査に一分の遅れもなく地ならしと清掃の数値を整えておくことが、発注者の高評価を獲得するための最終判定ラインとなります。
本章のまとめ
改修工事の「第2章 仮設工事」におけるすべての確定数値は、単に工事を円滑に進めるための「道具」の基準ではなく、稼働中施設での工事における**「第三者の安全」と「快適な生活・執務環境」を物理的に裏付ける絶対的なデッドライン**です。 足場壁つなぎの緊結ピッチから、工事表示板のマンセル記号(1GY 7.5/8)、さらには喫煙室の気流数値(0.2m/s以上)にいたるまで、受注者の皆様は、これらを自主検査の厳格なパラメーターとして職人を統制し、施工を行ってください。 また、発注者の皆様は、仕上がり品ばかりに目を奪われることなく、現場を根底で支えるこれら仮設工事の段階確認を、数値データと計測器の裏付けをもって厳格に立ち会い・検査してください。 令和7年版の標準仕様書および指針に示されたこれらの数値を一分一厘の妥協もなく現場で管理・実践することこそが、不具合のない美しい本工事の品質と、無事故無災害の高品質な営繕改修工事を完成させるための、揺るぎない礎となります。
